시공

LAB Construction 시공

개념설계부터 유지보수까지
원-스탑 시공 프로세스

시공계획

개념설계부터 유지보수까지 원-스탑으로 진행되는
바이오 인프라 사업본부만의 차별화된 시공 프로세스를 만나보세요.

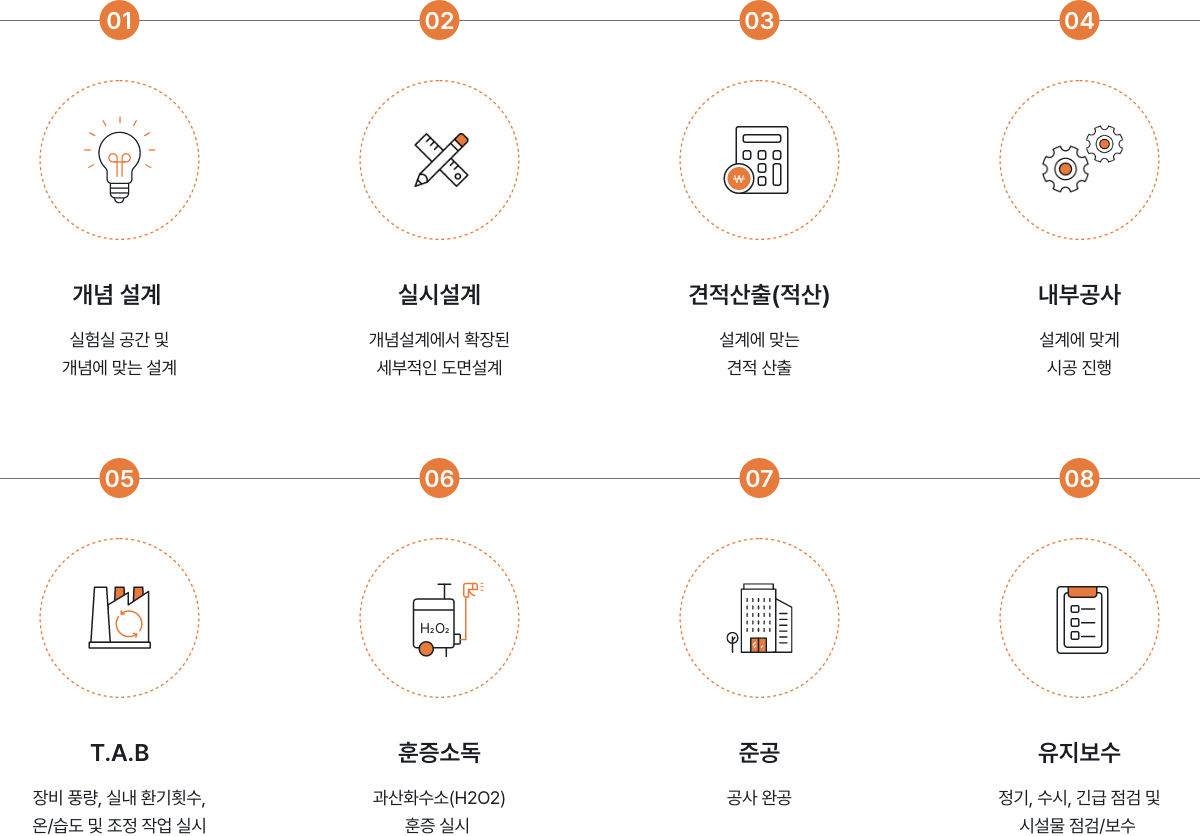

개념설계

실험실 공간 및

개념에 맞는 설계


실시설계

개념설계에서 확장된

세부적인 도면설계


견적산출(적산)

설계에 맞는

견적 산출


내부공사

설계에 맞게

시공 진행


T.A.B

장비 풍량, 환기, 온/습도 및 조정작업 실시


훈증소독

과산화수소(H2O2)

훈증 실시


준공

공사 완공


유지보수

정기, 수시, 긴급 점검 및 시설물 점검/보수

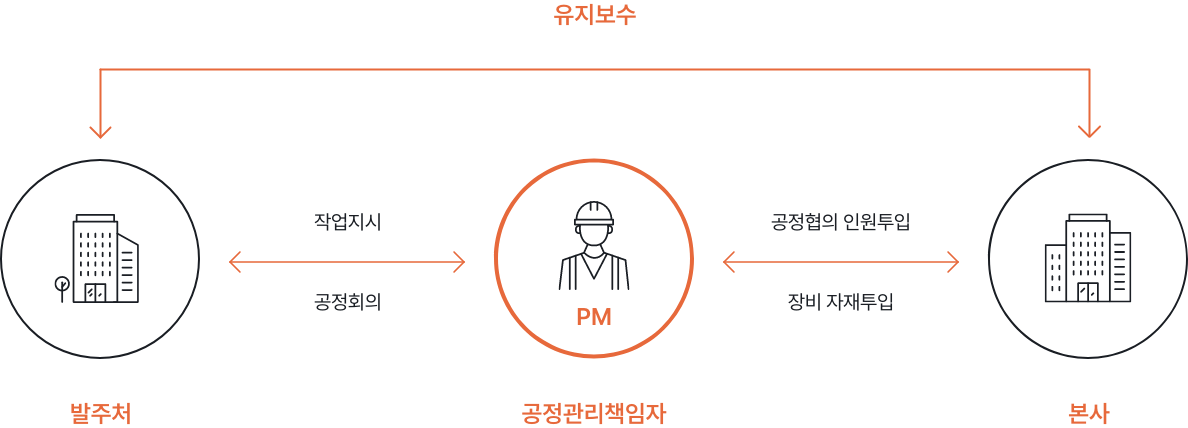

업무 Flow

시공 시 공정관리책임자의 자세한 업무 Flow를 알려드립니다.

시공 진행 일정


STEP 01
설계 및 조율

· 현장 실측

· 실험실 공간 및 개념에 맞는 설계
· 기본 설계 후 실무부서와 협의 및 설계반영


STEP 02
착공

· 공사 착공

· 주변 보양 작업


STEP 03
도면승인 및 자재 승인

· 자재 승인 / 도면 승인

· 승인자료 작성 및 제출

· 공사 자재 및 장비 발주


STEP 04
판넬/ 인테리어 공사

· 판넬 벽체, 천정 시공

· 인테리어 벽체, 천정 시공


STEP 05
장비 설치 공사

· 설치 일정 확인

· 반입 경로 확인

· 현장 입고/설치


STEP 06
공조 덕트 공사

· MAIN DUCT 설치 시공

· 덕트기구류 설치 및 연결


STEP 07
배관 공사

· 배관 슬리브 작업 / MAIN PIPE 시공 및 위생기구류 설치, 장비 급/배수 Hook-up

· RO수, 유틸리티 가스 배관 설치


STEP 08
전기 공사

· 장비류 필요 유틸리티 선정

· 전력간선 / 동력설치

· 전등 / 전열 설치

· UPS(무정전 전원 장치) 설치


STEP 09
통신, 소방 공사

· 인터넷 랜 / 무선 AP 설치

· CCTV 설치

· 소방 감지기, 유도등, 비상 스피커 설치

· 소방 스프링클러 설치


STEP 10
바닥 공사

· 면처리 작업

· 에폭시 / 유크리트 양생

· 저플로우(장판) 시공


STEP 11
시운전 / 준공청소

· 각종 장비류 시운전 실시

· 내부 청소 실시


STEP 12
T.A.B 및 훈증소독
(실험동물실)

· 장비 풍량, 실내 환기횟수, 소음, 조도, 온도, 습도, 측정 및 차압 조정 작업 실시

· 과산화수소(H2O2) 훈증 실시


STEP 13
유지 관리/보수

· 정기, 수시, 긴급 점검

· 공조 및 각종 장비류 점검

· 실내 환경 및 시설물 점검

· 필터류 및 각종 소모품 교체


최근 완공된 대표 시공사례를 보여드립니다.
